百色水利枢纽安全监测系统鉴定及资料分析评价项目

发布时间: 2022-03-04 来源:

(1)项目名称,所属类别

百色水利枢纽安全监测系统鉴定及资料分析评价项目,一等大(1)型工程,属于3“咨询评估、鉴定类业绩业绩”。

(2)工程概况

广西右江百色水利枢纽位于珠江水系郁江流域右江干流、广西壮族自治区百色市上游约22km处,是一座以防洪为主,兼有发电、灌溉、航运、供水等综合效益的大型水利枢纽。工程总库容56.6亿m3,防洪库容16.4亿m3,正常蓄水位228m,汛限水位214m,水库死水位203m(水库初期运行死水位195m),装机容量540MW,多年平均年发电量1690GW·h。

枢纽工程由主坝、地下发电厂房、副坝和通航建筑物等四部分组成。

主坝为全断面碾压混凝土重力坝,坝顶高程234m,坝顶总长720m,最大坝高130m。泄水建筑物消能型式是:表孔宽尾墩+中孔跌流+底流式消力池联合消能工。

地下发电厂房布置在左岸,装机容量4×135MW,由进水渠、进水塔、引水隧洞、主机洞、主变洞、尾水支洞、尾水主洞、交通洞、通风疏散洞、高压出线洞及尾水渠等建筑物组成。

副坝包括银屯、香屯两座副坝,为均质土坝,坝顶高程为235.0m,坝顶宽8.0m,其中银屯最大坝高39m,坝顶长375m;香屯副坝最大坝高26m,坝顶长96m。

通航建筑物一期工程已完成了受库区蓄水水位影响的上游引航道部分,通航建筑物的水上部分作为二期工程建设,采用远离主坝的那禄线方案。通航建筑物采用中间渠道的两级垂直升船机方案,通航标准为2×500t兼顾过1000t单船规模。

(3)项目主要工作内容

根据现行规程规范及行业要求,结合百色水利枢纽工程实际,对监测仪器布置的完整性、线路保护、现场自动化采集单元、监测中心自动化采集和分析系统的合理性、完备性进行检测,并在检测基础之上对监测系统的完备性进行评价。结合设计、施工资料分析监测资料是否客观真实地反映枢纽工程的实际运行情况,进而对枢纽工程运行现状进行分析评价。

(4)项目完成情况和取得的成果

本工程自2001年6月22日开始进行水电站进水口一期开挖及支护工程,2001年12月28日,碾压混凝土主坝工程正式开工,监测仪器随着土建工程施工进行埋设,自2002年起各部位仪器相继埋设完毕。

大坝于2005年8月26日下闸蓄水,2006年1月10日蓄水至178.52m,稳定5个月后,2006年6月初开始继续蓄水,2006年9月16日蓄水水位达到222.03m,2008年11月9日,蓄到历史最高水位227.99m,之后开始正常运行。经历过近十余年的运行后,部分仪器因自然老化,仪器性能下降。

通过本次对百色水利枢纽进行全面的安全监测系统鉴定和资料分析评价,发现各水工建筑物的变形、温度、接缝、渗压、应力应变等监测资料能反映随环境变化而变化的规律,可以用来分析枢纽工程的工作性态,但由于主坝和水电站系统已运行多年,内观仪器失效数量较多,在一定程度上影响了分析和评价工作。得出了如下的结论:枢纽各水工建筑物变化性态总体上正常,但还存在主坝坝基上抬、部分坝段扬压力超出警戒值、银屯副坝坝体浸润线偏高等问题,因此应加强监测和分析,必要时对出现的不安全现象进行及时工程处理,确保大坝安全。

(5)项目图片,包括总体图、效果图、技术或产品图等(每个项目不少于5张图片)

百色水利枢纽主坝照片

两岸岸坡坝块坝体左右岸方向位移时序过程线(与库水位)

主坝上下游方向变形与水位相关图

EM39测点统计分量及残差时序过程线

3B#坝块坝基横向廊道垂直位移分布

(红线日期:2009年4月23日,蓝线日期:2016年2月26)

坝基、坝体渗漏量构成过程线

香屯副坝迎水坡坝面变形标点水平位移时序过程线

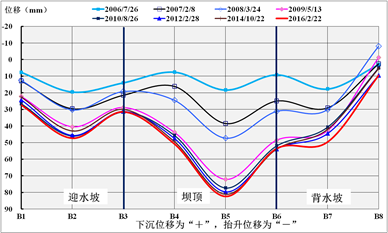

香屯副坝坝面水准点沉降分布图

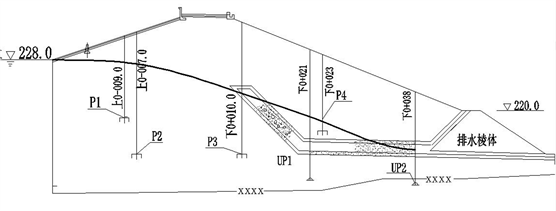

香屯副坝0+088断面坝体浸润线
