所属类别:水利工程
主要建设内容:永北干渠治理范围自永兴河至龙河,长度 7890m(不含综保区暗涵长度 830m)。排水标准 20 年一遇,排水流量 23.2-73.2m3/s。主要建设内容为河道治理、控制建筑物、生态绿带及智慧运维。控制建筑物 3 座,其中引水闸 1 座,排水闸 2 座。新增占地 145 亩。河道全线建设成生态护岸、绿化、设置滨河步道、亲水平台和休闲休憩广场,布置景观小品,绿地面积为 42.32 公顷(含 1 个净化湿地4.90 公顷)
四干渠治理范围自永北干渠至龙河,全长 5946m,排水标准 20年一遇,排水流量 10-23.3m3/s。主要建设内容为河道治理、控制建筑物、生态绿带和智慧运维。控制建筑物 4 座,其中引水闸 1 座,节制闸 2 座,排水闸 1 座。新增占地 55 亩。河道全线建设成生态护岸、绿化、设置滨河步道、亲水平台和休闲休憩广场,布置景观小品绿地面积为 34.90 公顷(含 1 个湿地公园 8.80 公顷),合 523.5亩。
1) 质量控制目标
以严格的工作态度,按施工承包合同文件和技术规范、验收标准等进行监理。建立全面的质量管理体系,严格做好中间的质量检验以及现场质量验收,确保达到施工合同确定的质量目标,争创优质工程。
2) 进度控制目标
要求承包人按合同要求提出工程总进度计划,年进度和月进度施工进度计划,审查并督促其实施,及时进行计划进度与实际进度的比较,按月向业主通报工程进度情况,出现偏差时指令承包人进行调整,并督促承包人从资金、机械、材料、人工等及时到位,以保证实现工程各阶段进度目标,最终保证工程总进度目标的实现。
3) 投资控制目标
严格控制工程变更,认真做好施工现场记录,当承包人要求额外补偿索赔时,做好各种证据,资料的记录、整理,为业主把好费用关,使工程实际费用不超过施工合同总价。
4) 安全生产与文明施工监理目标
无重大人身伤亡事故、重大设备质量事故、重大火灾事故、交通安全责任事故,争创安全文明施工样板工地。
5) 环境保护目标
n 环境保护目标
达到施工承包合同约定的对环境保护与水土保持的要求。
n 为达到环境保护与水土保持控制目标拟采取的措施
施工生活污水合理排放,防止有害物污染环境;减少施工植被破坏面积;施工场地做到工完料尽,场地清;尽可能修复和恢复在建设过程中受到破坏的生态环境,力争将本工程建设成为一个与当地环境相适应的环保型工程。
(1)项目完成情况和取得的成果;
1) 土方工程施工累计1358090立方米,占总量的90%;
2) 水闸建筑物施工2座,累计完成3座,占总量的75%;
3) 园建景观节点施工累计完成25.4座,园路施工累计完成11617平方米,输水管道累计安装9017米,占总量的85.4%;
4) 驳岸累计施工完成13322米,占总量的70.7%;
5) 绿化景观树木累计种植16337棵,地被累计种植127847平方米,占总量的72.2%。
湿地公园效果图

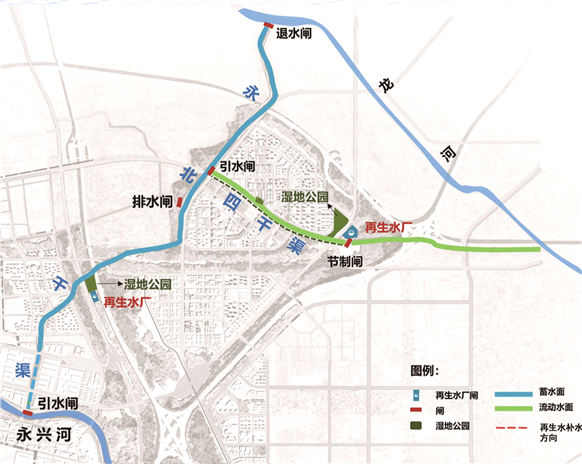

永北干渠及四干渠平面图

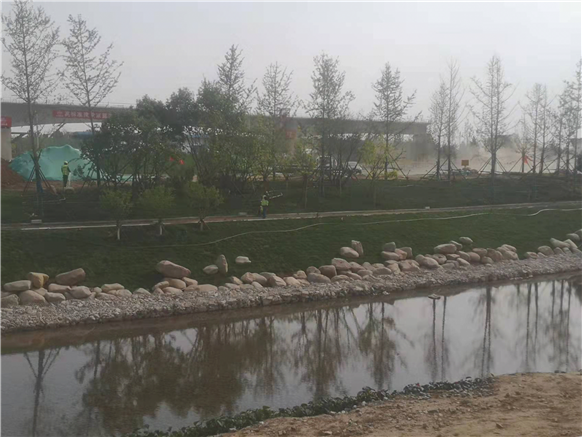

河道实景

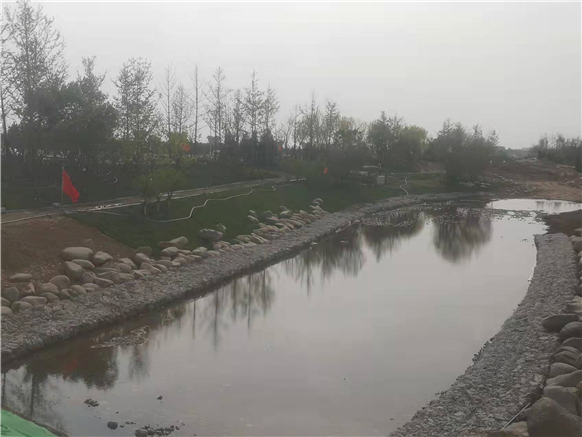

河道实景

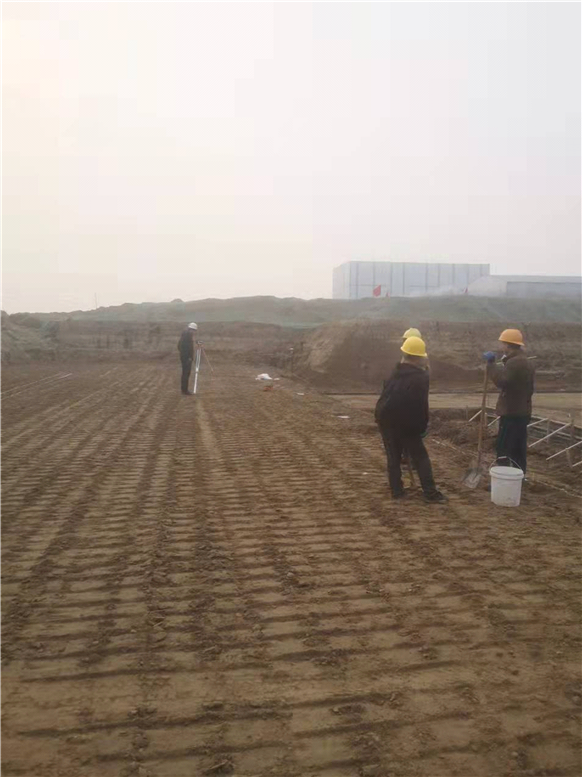

施工测量
