平顶山市城区南水北调供水配套工程 施工监理

发布时间: 2022-02-11 来源:

所属类别:本工程规模为大(2)型、等别为Ⅱ等,主要建筑物为2级,次要建筑物为3级,临时建筑物为4级,输水线路穿越及邻接总干集、高速公路、国家铁路为Ⅰ等工程;与一般河流、道路,铁路等交叉建筑物等别按两者之间等别高者确定,并满足相关行业的设计标准和规定。

平顶山市城区南水北调供水配套工程涉及平顶山市湛河区和鲁山县,工程起点位于鲁山县张良镇贺唐村西南水北调中线总干渠11号澎河分水口门分水闸,终点是平顶山市老城区白龟山水厂、九里山水厂、输水管线沿澎河右岸铺设管道,经贺唐村西、营西村西、张良镇西,在贾寨村南折向东,经郝庄北、余庄村北、石庙村北、朴实头村北、萧何村南、沽汑村南、韩信村南、谭庄村北、渠庄村北、在洼陈村北与11号口门叶县供水工程输水管道交叉,然后经吉村南、李三庄村北、曹镇乡南、秦庄村北,在褚庄村西折向北,于褚庄西北设提水泵站,站后管线经陶寨村西北在潘庄村东穿越沙河、经苗侯村东至南环路,进入白龟山水厂和九里山水厂,沿程设张良镇分水口、磙子营分水口、叶县分水口、曹镇乡分水口,其中叶县分水口设在供水管道与叶县供水工程输水管道交叉处,增加设备控制。仍利用叶县现有输水管道向叶县供水。

输水管道全长37.71Km.其中泵站之前采用重力流输水,管道长度26.12km,主管材选用K9级DN2000球墨铸铁管,管道设计流量为6.5-5.1m3/s;其中张良镇分水口之前管道流量6.5m3/s;张良镇至磙子营分水口管道流量6.35m3/s;磙子营至叶县分水口管道流量6.2m3/s; 叶县分水口至曹镇乡分水口管道流量为5.2 m3/s;曹镇乡分水口至泵站前池管道流量5.1m3/s。泵站之后白龟山水厂支管道流量2.7 m3/s,管道长度4.99km:九里山水厂支管道流量2.4 m3/s,管道长度6.60km,管材均采用K9级DN1600球墨铸铁管道。沿程穿越河渠4处、高铁1处、公路7处、布置各类阀井95座,镇墩119个,修建提水泵站1座。

褚庄泵站—白龟山水厂装机台数4台(3用1备),泵站设计扬程为68.20m,总装机4×900kW。褚庄泵站—九里山水厂装机台数4台(3用1备),泵站设计扬程为42.37m,总装机4×560kW。

工程主要建设内容为:管道敷设工程、泵站工程、穿越河渠倒虹吸工程、穿越道路顶管工程、阀井、镇墩、现地管理房等土建工程;检修阀、空气阀、流量计、水泵等机械采购与安装;拦污栅及启闭设备安装;高压开关柜、高压变频柜、电力电缆等电气设备安装;采暖通风及消防设备安装等。

监理项目内容及范围:平顶山市城区南水北调供水配套工程(郑万高铁专项穿越除外)所有施工内容、保修内容及管材监造、供货、安装、调试、验收、保修等阶段全过程监理。

按照《建设工程质量管理条例》及施工合同或工程质量保修书关于质量保修的规定,在缺陷责任期保修阶段内负责组织检查工程状况,参与鉴定质量责任,督促承包人回访、监督保修直至达到规定的质量标准,并协助完成缺陷责任期满后的工程移交工作。

项目完成情况:截止2021年12月18日平顶山市城区南水北调供水配套工程重力流输水管线已累计完成管道铺设23.358Km,完成工程建设比例为89%。褚庄泵站工程土建工程建设已完成比例为95%;电气设备及水机安装正在实施。白龟山水厂支线已累计完成管道铺设.534Km,完成工程建设比例为90%。白龟山水厂支线已累计完成管道铺设4.558Km,完成工程建设比例为95%。

取得的成果:平顶山市城区南水北调供水配套工程完成4个分部工程验收,全部合格,其中优良3个。

平顶山市城区南水北调供水配套工程总体图

泵站效果图

泵站效果图

输水管线试验段桩号SE110~SE240(25+610~25+740)段开挖

输水管线管沟开挖完成效果

管道施工

输水管线管管道完成效果

74a91163f5bc1325f17913ce81055c9

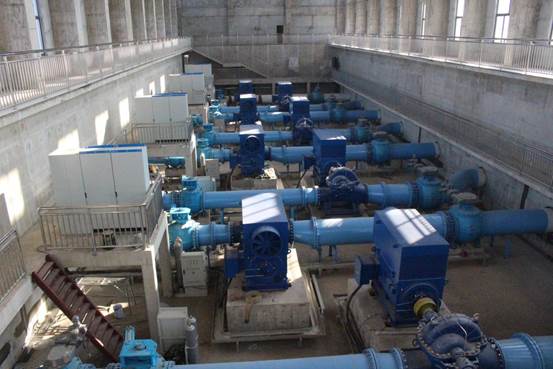

褚庄泵站水机设备安装过程效果
