三门核电厂规划拟建设6×1000MWe级核电机组,分三期建设,每期工程建设为2台AP1000机组,每2台机组附有重要辅助设施—循环水取水泵房。二期泵房位于电厂北区,其南侧为重件道路,北侧为防浪堤,西侧为已建一期取水泵房,东侧为规划中待建的三期工程取水泵房。拟建二期泵房地下平面尺寸为:南北长85m,东西宽62.5m,坑深约33m。我集团公司负责二期泵房基坑开挖的初步设计和施工图设计工作。
本基坑支护工程具有如下特点:1)上部回填石渣层平均厚度12m;2)地下水位高,变幅大;3)下部淤泥层强度很低,厚度深10~50m;4)基坑尺寸大,深度为33m;(5)基坑旁侧有海堤和重件道路。为此提出如下设计技术:1)基坑防渗实行“高水高防、低水低防”及防浪防渗措施一体化设计;2)提出“回填层坡面、软土层台阶”卸载方法,减少支护结构外部荷载;3)采用排桩+水泥土挡墙+锚索多组合协同支护结构型式;4)构建三维有限元模型,计算支护系统的受力、变形和整体稳定;5)通过现场原型试验,研究高压射流破土扩孔技术,提出软土层旋喷锚索成孔动态过程控制方法和实时质量检验施工工法。
项目初步设计报告和施工图均通过了专家技术审查,目前工程已竣工验收。相关技术成果发表论文15篇,专著2部,实用新型专利1项。

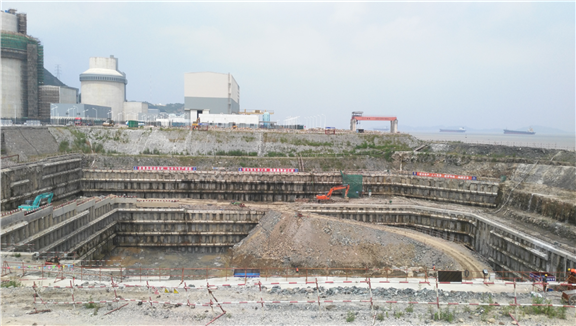

三门核电二期泵房基坑开挖现场基坑深度33m

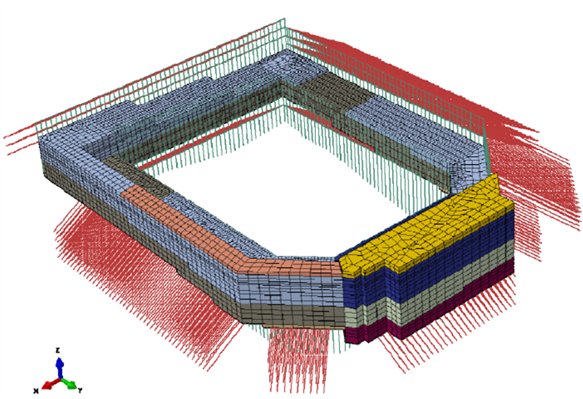

基坑整体稳定三维有限元分析:支护系统(排桩、挡墙和锚索)

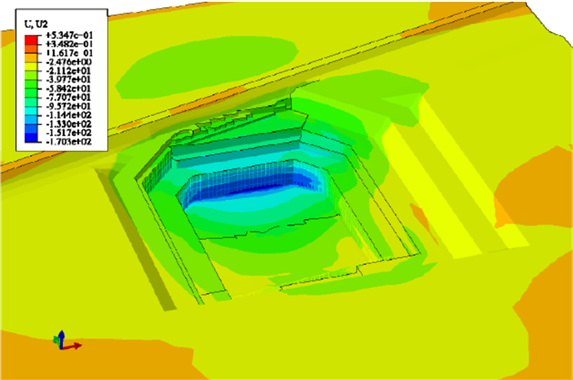

基坑开挖后坑纵向(南北向)的水平位移计算结果

旋喷锚杆锚固体现场原型试验

旋喷锚杆施打
